网络计划法中的最早时间和最迟时间以及关键事件。

  • Post author:
  • Post category:其他

网络计划法定义

:网络计划法是用网状图表安排与控制各项活动的方法,可通过对网状图的分析,方便地确定完成整个工程至少需要多少时间,以及哪些子工程是影响工程进度的关键。一般适应于工作步骤密切相关、错综复杂的工程项目的计划管理。

例题

下图为网络计划图:

在这里插入图片描述

(1):根据各项活动的活动时间计算各个事件的最早时间与最迟时间,并填入图中事件2-8相应位置。

(2):写出关键事件。

答:最早时间:从前往后计算; 最迟时间:从后往前计算。

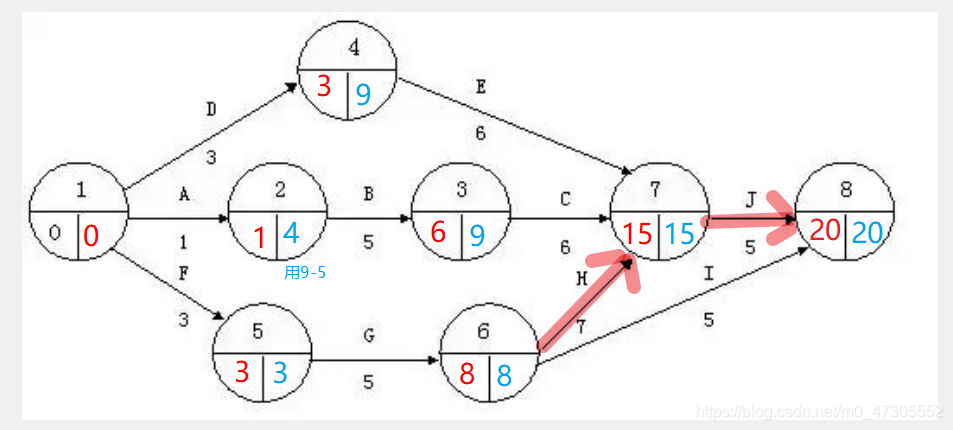

在这里插入图片描述

关键事件:即开始时间和结束时间一致。

由图可知:关键事件为1,5,6,7,8
